关键试验一次成功 鄂州发电公司百万机组大修告捷

📍 18.97.9.173
📱 CCBot/2.0 (https://commoncrawl.org/faq/)
🔗 /android/q8b9.html
📄

(来源:湖北能源小微)

6月4日5时19分,鄂州发电公司5号百万机组圆满完成甩负荷试验并顺利并网。这是该机组自2019年基建投产以来,时隔七年再次成功完成此项关键试验。甩负荷试验是校验机组设备性能、核查大修施工质量的核心试验。本次试验顺利收官,标志着公司5号百万机组大修工作圆满告捷、历时87天的春季检修任务全部完成,为迎峰度夏电力稳发保供、全力攻坚半年度生产经营目标筑牢设备保障根基。

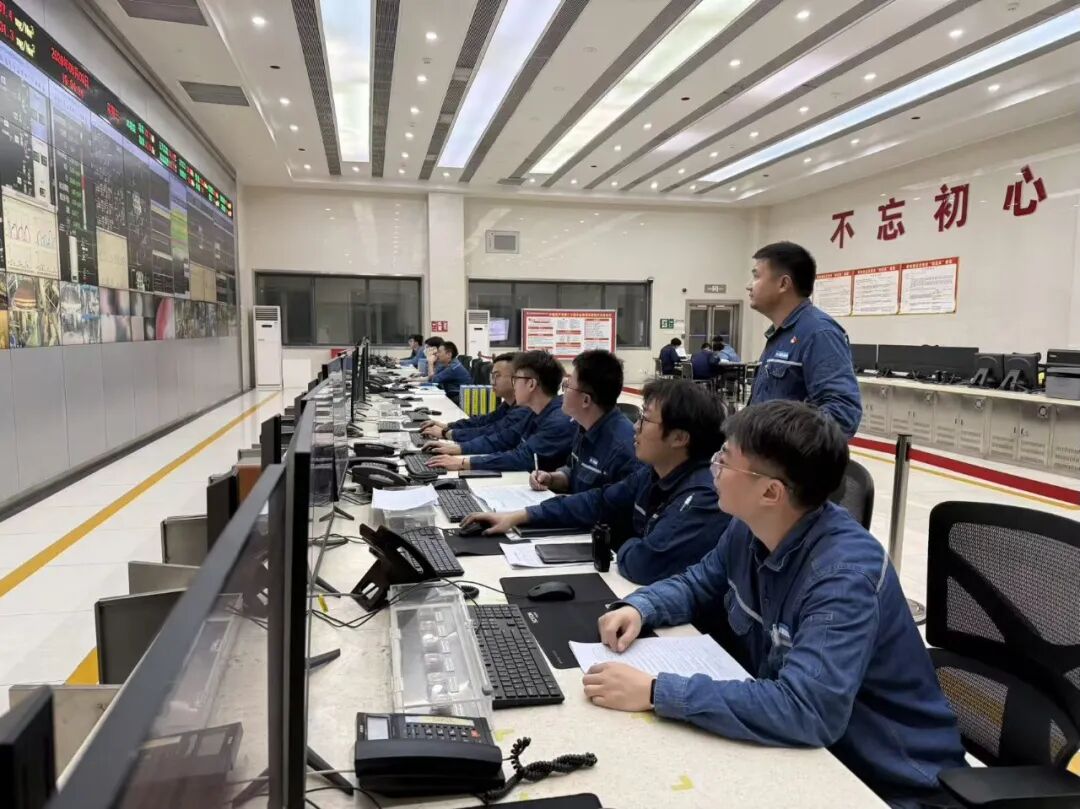

▲5号机组稳定投运(黄丽君 摄)5号机组稳定投运(黄丽君 摄)

今年以来,面对检修、技改任务集中,工期紧、交叉作业多的工作局面,公司上下凝心聚力、协同作战,统筹推进1号机组C修、3号机组B修、5号机组A修、6号机组D修及四期线路π接五大核心工程,顺利完成1号锅炉水冷壁换管、3号汽轮机高负荷振动治理、6号机轴瓦消缺等重难点缺陷整治,高标准落地5号机组供热改造、DCS系统自主可控升级改造。本次春修累计完成检修项目1792项,施工峰值阶段现场参战人员达2900余人,累计更换管材3292根、完成焊口6584道。各项重点任务高效闭环,推动全厂设备健康指标和机组安全可靠性、经济节能性、环保达标水平稳步迈上新台阶。

目前,公司两台百万机组全部实现安全高效运行,为即将到来的迎峰度夏电力保供筑牢了电力防线。

文字:陈文卫

编辑:王权

校对:蒋寅秋、周永双红

责编:冯冀
